banner

行业知识

2018-11-08

水性地坪漆厂家-陕西泰恒环保新材料有限公司 岩片真石漆施工工艺及要求

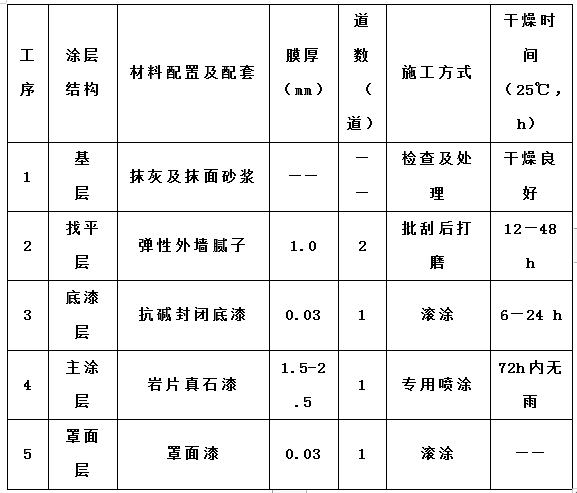

  水性地坪漆厂家涂层配套方案

  涂装施工条件及要求

  1、基层要求

  (1)基材养护期满,不少于28天。干燥良好,含水率小于10%,Ph值(酸碱度)小于10;

  (2)基层坚固、平整、清洁,无污染、油污、明显裂纹及裂缝等不良现象,平整度和粗糙度状况符合;

  (3)外墙外保温系统抹面砂浆,必须符合外墙外保温系统的验收规范。

  2、环境要求

  (1)环境和基面温度于5--40℃,环境湿度不大于85%,并可于施工期间持续;

  (2)天气状况良好,无扬尘、大风、雨天、大雾等天气;

  (3)施工现场环境整洁,无污染源及扬尘;

  (4)施工辅助设施及安全保证设施齐备;

  施工工艺

  1、总体工艺

  1、基层(检查和处理)——2、找平层(弹性外墙腻子,批刮2遍)——3、底漆层(抗碱封闭底漆,滚涂1道)——4、分格(弹线、贴胶带)——5、面漆层(岩片真石漆,喷涂1道)——6、揭去胶带——7、罩面层(罩面漆,滚涂1道)

  2、详尽工艺

  基层检查及处理:

  (1)基层存在孔洞、凹陷,应进行填充修补并找平;

  (2)基层存在突起以及突出部位,应进行铲除并找平;

  (3)基层存在表层浮灰及粘浮污染物,应进行清扫、打磨,保证表面清洁;

  (4)基层存在油污,应采取清洗剂进行清洗,保证去除后表面清洁和干燥;

  (5)基层存在空鼓,应叩开铲除,并进行密实修补;

  (6)基层存在裂纹和裂缝,应对裂纹进行修补和抑裂增强处理;

  (7)基层存在泛碱和严重盐析现象,应采用草酸或冰醋酸进行中和处理;

  (8)基层平整度不够,应继续砂浆修补并找平;

  (9)基层强度不足或不坚固起砂,严重时应打磨除掉起砂层重新抹灰,轻微状况可涂刷界面剂增强;

  水性地坪漆厂家找平层施工:

  基层检查并处理合格后,对基层进行找平施工;要求合理分配一次性涂装区域,从上至下连续均匀批刮,一道干燥后打磨接痕和适当修补,然后批刮二道,(批刮腻子应采用铝合金杆纵向横向两个方向拉平腻子,并用靠角修正阴阳角,使其顺直),二道干燥后整体连续进行细微打磨,保证腻子基面平整度和光洁度良好,平整度应控制在1~2mm;打磨后及时清扫和擦拭表面粉尘及粉屑,高温、干燥天气可采用清水对干好腻子层进行适当保养加强;腻子层要求手搓不能有白灰留手,不符合要求无条件整改到位。

  底漆层及施工:

  腻子干燥良好、打磨平整后,于腻子上进行底漆的涂装施工。要求合理分配一次性涂装区域,从上至下连续均匀滚涂,细致滚涂接茬和接续,要求滚涂均匀、连续、到位、无漏涂、整体色泽均一,难涂装部位采用羊毛刷辅助;底漆涂刷后应保证充分干燥,干燥后可轻微打磨和修补加强;;

  分格线设置:

  底漆干燥24h后,于底漆上弹线设定分格,要求弹线清晰、平直;岩片真石漆喷涂前,沿弹线进行胶带粘贴,要求粘贴横竖平直、无虚粘;为利于喷涂操作,分格块大小建议以不超过1.5m*1.5m为最宜。

  分隔线注意事项

  (a)、通常于上层涂料施工前开始粘贴胶带,并于上层涂料施工后短时间内揭去,避免过长时间粘接造成撕揭缺陷;

  (b)、胶带粘贴中应随时进行整体检查和修正,保证上下左右整体平直整齐;

  (c)、胶带粘贴不应虚粘,但也不宜过紧压实,通常用手指轻压捋进,与底漆间有效粘合即可;

  (d)、应注意墙面转角、拐弯、造型、上下分色等的分格接续和美观性操作;

  面涂层(岩片真石漆)及施工:

  分格线(块)设置成后(胶带粘贴后),进行岩片真石漆的涂装(喷涂)施工。要求合理分配一次性涂装区域,正式喷涂前于试板上进行试喷涂,未正式喷涂前先于非正式墙体或板材上做试验喷涂,调节空压机压力和枪嘴口径大小,确定好物料粘度、行枪速度、凹凸质感效果、涂膜厚度; 边、角、弯、拐、节点等难涂装部位,应先进行预涂装,即于整体连续喷涂前先对起薄喷一道,节点喷涂应细致,保证与整体的连续性和接续均匀性。试喷涂确认无误后,开始从上至下连续均匀的进行整体正式喷涂;喷涂走“W”型或“O”型,一次达到设计膜厚;细致进行接茬和接续,要求连续、均匀、到位、无漏涂、厚度一致,质感效果凹凸一致;单次设定区域喷涂完成后,应对喷涂好区域进行厚度、外校、整体喷涂状况的目测检验和评判;真石漆涂装效果要求均匀不透底,局部存在异常可进行回喷修补;岩片真石漆喷涂合格,于表干前撕揭开胶带,预留出分格线;撕揭胶带应细致谨慎操作,横竖胶带撕揭一致,避免胶带撕揭损伤涂料层,胶带撕揭后不应随地乱扔,应随时注意回收;

  岩片真石漆喷涂涂装后应保证充分干燥,24h内有雨水应进行遮挡保护避免和预防初期雨水,避免沾污。

  罩面层施工:

  岩片真石漆涂层干燥至少48h(25℃)后,可进行罩面层的涂装施工;要求从上至下均匀细致涂装,要求涂装连续、均匀、到位、无漏涂、厚度一致、滚压程度和力道一致;防护面油涂装完毕后应保证充分干燥,避免和预防初期雨水以及大风扬尘天气;

  注意事项

  1、涂装施工应合理安排进度,保证连续、高效率、按时保量完成;如雨天或夏天暴晒情况需要赶工,乙方需自行采取防雨防晒等防护措施,并满足甲方要求,此项措施不另行计取费用。

  2、涂装施工应严格制定作业安全制度以及安全操作规范,并为操作者提供有效的安全防护措施;

  3、各涂层严格遵照配套方案设计要求用量现场调和,遵照以上施工工艺操作,不可违规违量操作;所有材料进场需随机抽样复检,并送检测机构检测。

  4、每栋楼的每个面应使用同一批次生产的真石漆,保证每一面颜色一致。

  5、水性地坪漆厂家为满足工期要求应每栋楼配置施工人员15人,空压机2胎、喷枪6把以上。

首页

电话

邮箱

询盘
